全國首個批量化應用單機容量16兆瓦海上風電機組項目實現全容量并網

作者:李洪亞 日期:2024年06月27日

  6月27日,全國首個批量化應用單機容量16兆瓦海上風電機組項目——三峽集團漳浦二期海上風電場全部并網發電。三峽上海院牽頭承擔漳浦二期項目的總承包建設。

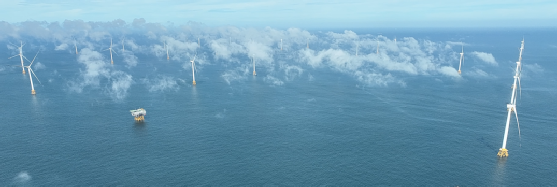

  漳浦二期風電場位于福建省漳浦縣海域,距離海岸線約30公里,總裝機容量達400兆瓦,是我國首個全部采用13兆瓦及以上超大單機容量風機的海上風電場,其中批量化應用了6臺16兆瓦海上風電機組。

  目前,我國已建成投運的海上風電場所采用的主流機型為5兆瓦、8兆瓦,一般將10兆瓦以上的機型稱為“超大容量”。該項目投產后,預計每年可生產16億度清潔電能,在滿足68萬戶家庭年用電量的情況下,減排二氧化碳約136萬噸。

  攝影:朱新宇

  項目成功并網發電背后,有著怎樣的故事?

  三峽上海院充分發揮設計牽頭的總承包優勢,深入一線緊盯建造施工各個環節,確保設計施工不脫節。針對當地多臺風、海洋地質環境復雜、施工窗口期短等不利因素,克服機組極限載荷與疲勞載荷較常規容量機型增幅大等難題,刻苦鉆研各項技術難點,解決基礎設計及優化難題。在升壓站設計中首次采用H型內走廊結構,確保后期運行過程中人員能快速抵達各檢修點。創新性引進渦扇炮消防系統,基本實現海上無人值守及現場安全生產需求。

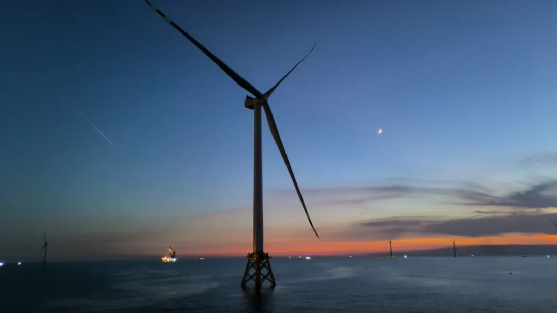

  16兆瓦風機(攝影:朱新宇)

  在項目建設推進過程中,項目團隊主動牽頭管理、強化各方共建,構建協同共建機制,深入組織開展地勘、設計、備料、生產等工作,克服施工強度集中、窗口期零碎等影響,逐步解決升壓站快速建造、防臺防汛機制構建、大風機吊裝等難題。

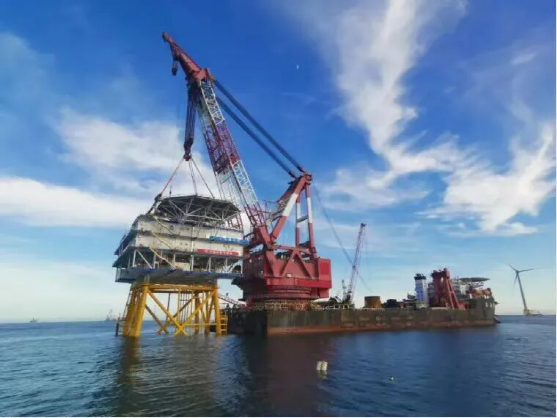

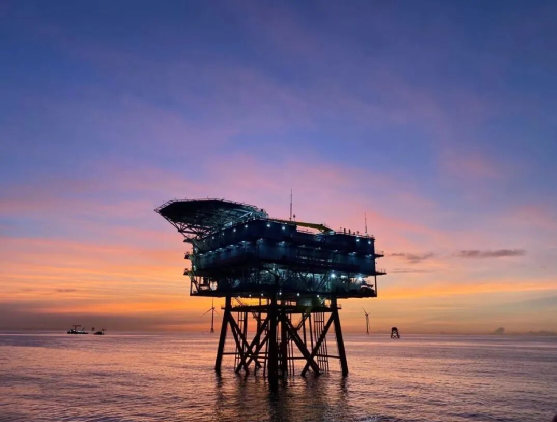

  引入“倒裝法”建造新工藝,不到6個月時間,完成接入容量為400兆瓦的220千伏海上升壓站建設,刷新國內同等規模海上升壓站建造速度。

  系統優化220千伏海纜敷設施工方案,在海上浪高一度超過1.5米的惡劣海況下,協同調配船舶人員動態、靈活規劃敷設任務,管理人員一線駐船,兩班倒、兩小時匯報......在14天內,完成84.64千米主海纜敷設,準時完成風場14回海纜敷設,打通海陸連接大通道。

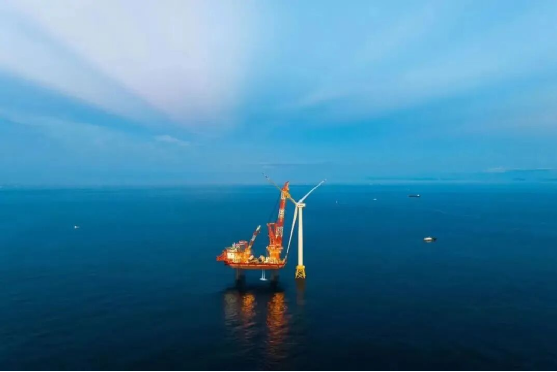

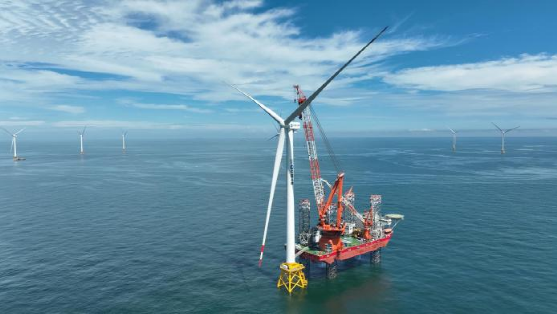

  16兆瓦風機的葉片長達123米,要在55層樓的高空,與輪轂孔位精準對接,絕非易事。項目團隊貫徹“穿透式、沉浸式”的管理理念,把每一位管理人員下沉到一線,將每一項工作落到實處——持續總結優化吊裝工藝,風機吊裝工效由9天/臺提高到3天/臺。

  一手堅定不移抓建設,一手毫不松懈抓安全。項目團隊建立三級防臺管理體系,組建船舶人員動態信息庫,對船舶、作業面、人員進行網格化、精細化管理。提前協調屬地海事部門,動態調整船舶避風方案,建立起了一套行之有效的長效防臺工作機制,在建設高峰期6個臺風正面影響下確保“零傷亡”。

  組圖供圖:郭思源
